未経験が知っておく現場の昼休み|建設業は「休憩をずらす」が法律上は例外

結論からお伝えすると、現場の昼休みについて法律が決めているのは「長さ」「労働時間の途中に与えること」「一斉に与えること」「自由に使わせること」の4つだけです。何時から何分にするか、どこで休むか、ゴミをどうするかは法律の外にあり、現場ごとのローカルルールで決まっています。ややこしいのは、飲食店や店舗では当たり前の「休憩をずらす」が、建設業では原則から外れる扱いになっているところです。

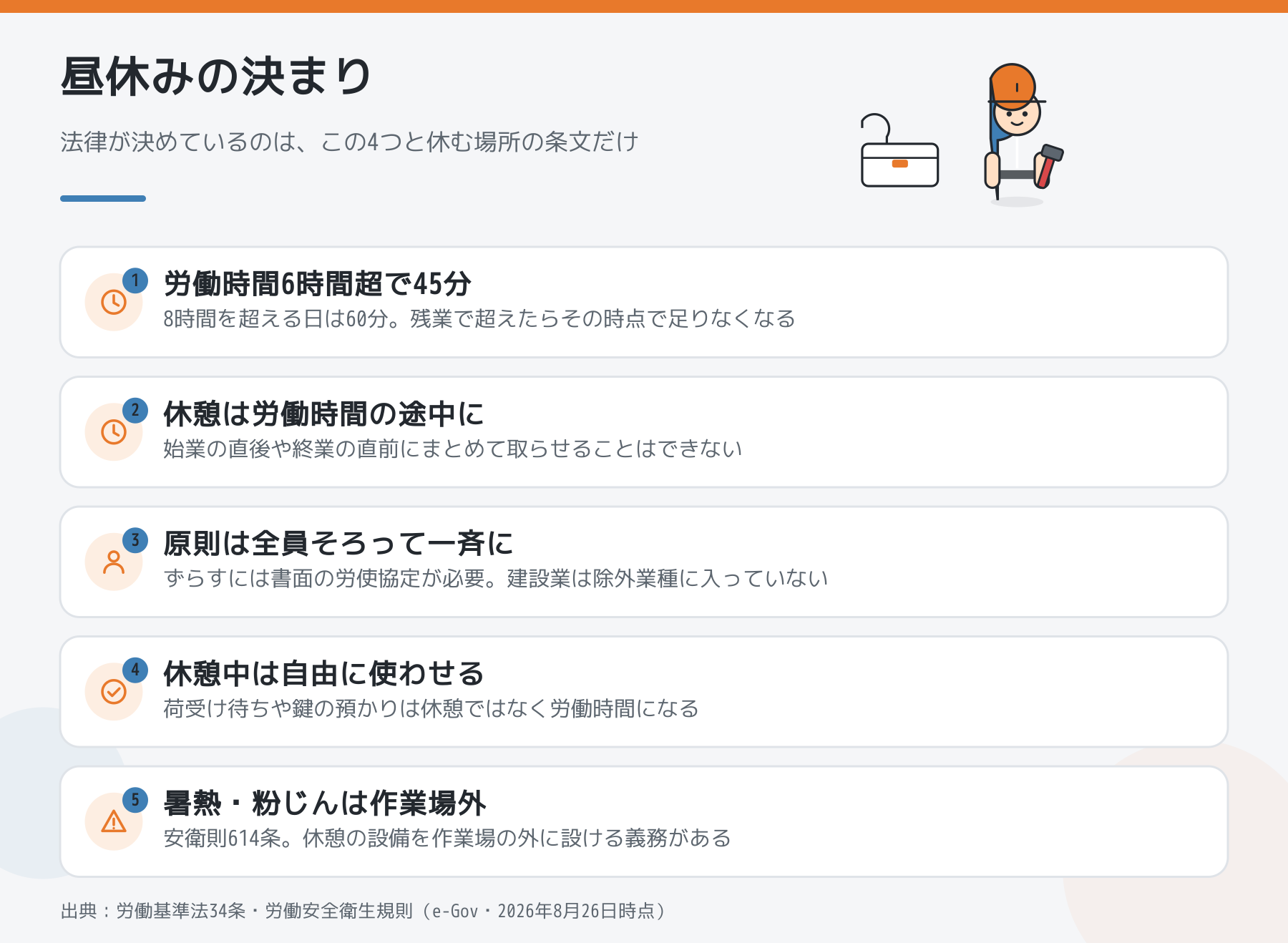

現場の昼休みの決まりをまとめた図。労働時間6時間超で45分、休憩は労働時間の途中に、原則は一斉に、休憩中は自由に使わせる、暑熱や粉じんの現場は作業場外に休憩設備を設ける義務があることを示している

現場の昼休みは何分と決まっているのか

労働基準法34条1項は、こう書いています。

「使用者は、労働時間が六時間を超える場合においては少くとも四十五分、八時間を超える場合においては少くとも一時間の休憩時間を労働時間の途中に与えなければならない」(出典:e-Gov法令検索「労働基準法」・2026年8月26日時点)

  • 労働時間が6時間以内 … 休憩を与える義務はない
  • 6時間を超える … 45分以上
  • 8時間を超える … 60分以上

気をつけたいのは「八時間を超える場合」という書き方です。8時間ちょうどなら45分で足ります。8時から17時まで働いて昼に1時間、という一般的な現場の組み方は、この線の上に作られています。

残業した日は、休憩は足りているのか

実働8時間で休憩が45分の日に、そのまま1時間残業すると労働時間は8時間を超えます。この場合、一般的には休憩を合計60分にする必要があり、どこかで15分を足すことになります。夕方に「15分休んでから片付け」と言われる現場があるのは、機嫌の問題ではなく、この計算をしているからです。自分の現場の組み方が条文に合っているか迷うときは、所轄の労働基準監督署に確認してください。

なぜ現場は全員そろって手を止めるのか

34条2項は「前項の休憩時間は、一斉に与えなければならない」と定めています。そのうえで、ただし書きとして、労働者の過半数で組織する労働組合、それがない場合は労働者の過半数を代表する者との書面による協定があれば、この原則は外せるとしています。

さらに、一斉休憩の規定そのものが適用されない事業が、労働基準法施行規則31条に並んでいます。

  • 運送の事業(別表第一4号)
  • 物品の販売・保管・賃貸・理容の事業(8号)
  • 金融、保険、媒介、集金、案内、広告の事業(9号)
  • 映画の製作・映写、演劇その他興行の事業(10号)
  • 郵便、信書便、電気通信の事業(11号)
  • 保健衛生の事業(13号)
  • 旅館、料理店、飲食店、接客業、娯楽場の事業(14号)
  • 官公署の事業

建設業は、別表第一の3号「土木、建築その他工作物の建設、改造、保存、修理、変更、破壊、解体又はその準備の事業」にあたります。このリストには入っていません。つまり建設業は、一斉休憩の原則がかかる側です。班ごとに時間をずらして休みたいなら、一般的には上のただし書きの労使協定を書面で結んでおく必要があります。

コンビニや飲食店でシフトを組んで交代で休むのが普通なのに、現場では12時にいっせいに手が止まる。慣習だと思われていますが、法律の建て方がそもそも違います。

荷受け待ちや電話番は休憩に入るのか

34条3項は「使用者は、第一項の休憩時間を自由に利用させなければならない」と定めています。材料が来るまで詰所で待っている、鍵を預かっているので現場を空けられない、といった時間は自由に使えていないため、一般的には休憩ではなく労働時間として扱われます。昼に休んだ扱いで45分引かれているのに実際は待機していた、という状態が続くなら、記録を残しておくと後で話ができます。

休む場所について、会社はどこまで用意する義務があるのか

労働安全衛生規則を読むと、努力義務と義務がはっきり分かれています。

  • 613条…労働者が有効に利用することができる休憩の設備を設けるように努めなければならない(努力義務)
  • 614条…著しく暑熱・寒冷・多湿の作業場、有害なガス・蒸気・粉じんを発散する作業場では、作業場外に休憩の設備を設けなければならない(義務。坑内等やむを得ない事由があるときを除く)
  • 629条…614条本文の作業場では、作業場外に適当な食事の設備を設けなければならない(事業場内で食事をしないときを除く)
  • 617条…多量の発汗を伴う作業場では、労働者に与えるために塩および飲料水を備えなければならない
  • 615条…立ち作業でしばしば座れる機会があるときは、座れるいすを備えなければならない

(出典:e-Gov法令検索「労働安全衛生規則」・2026年8月26日時点)

夏場の解体、粉じんが出る内装の撤去や研磨は、614条が想定する作業場にあたりうるものです。「休む場所が施工中の部屋しかない」状態が続くなら、それは気合いの話ではなく、条文を示して相談できる話です。

夏は、休憩時間の目安が別に示されている

厚生労働省の「職場における熱中症防止のためのガイドライン」は、身体を冷却する服を着ていないなど特段の対策を講じていない場合の休憩時間の目安を、暑さ指数(WBGT)の基準値をどれだけ超えたかで示しています。

  • 基準値を1℃ほど超えたとき … 1時間当たり15分以上の休憩
  • 2℃程度の超過 … 30分以上
  • 3℃程度の超過 … 45分以上
  • それ以上の超過 … 作業中止が望ましい

そして、暑さに慣れていない人はこれより長い休憩が望ましいとも書かれています。未経験で6月や7月に入った人は、まさにこの「慣れていない人」に当たります(出典:厚生労働省「職場における熱中症防止のためのガイドライン」)。

一人親方になると、34条は自分に適用されない

ここまでの休憩の条文は、雇われて働く人を守るためのものです。請負で入る一人親方は労働基準法上の労働者ではないため、休憩の長さを法律が保証してくれる立場から外れます。上のガイドラインも、労働者と異なる場所で就業する個人事業者等については「自ら熱中症防止に取り組むことが必要」と書いています。守られる側から、自分で決めて自分で止める側に変わる、ということです。

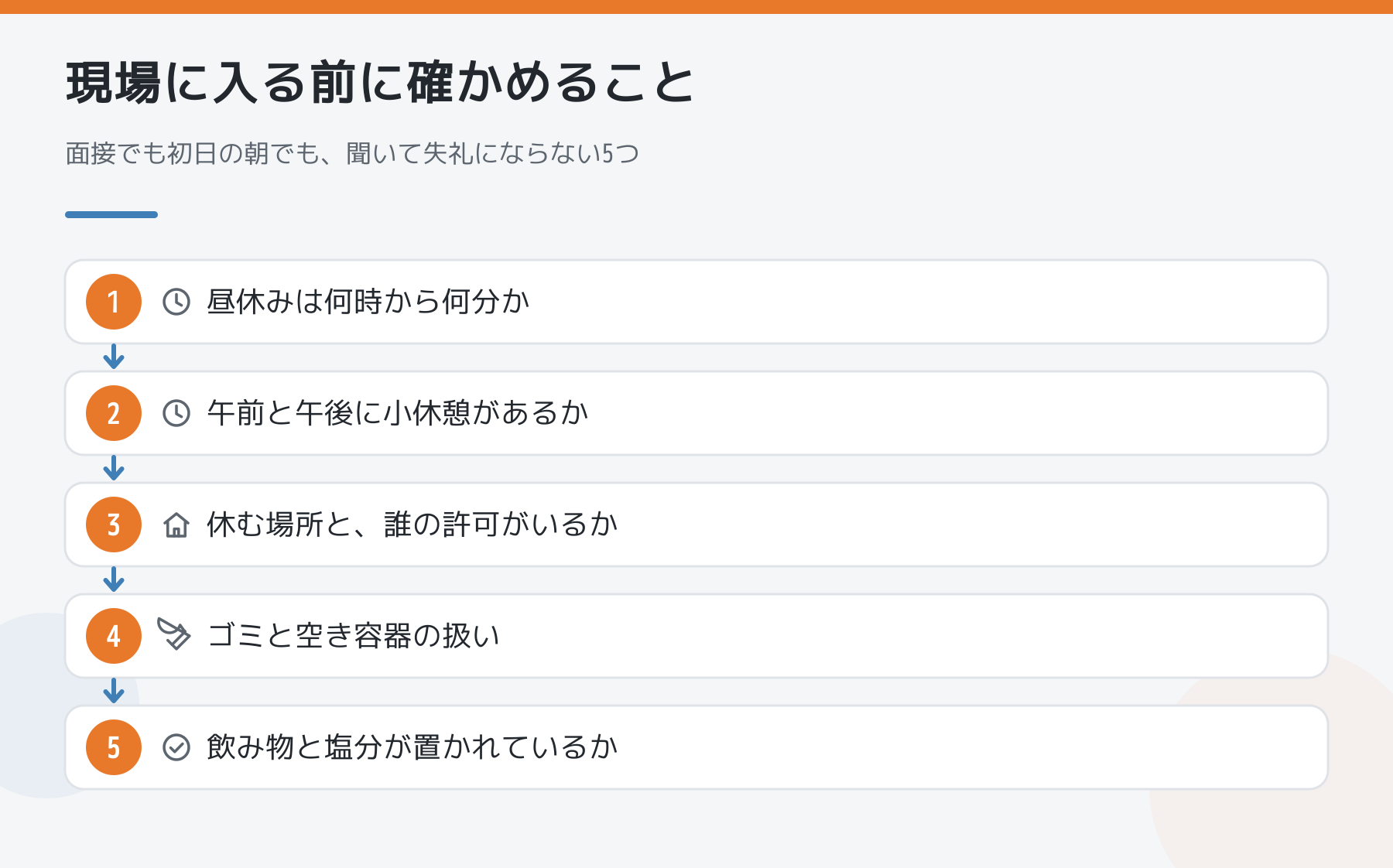

現場に入る前に確かめる5つを順番に示した図。昼休みの時間と長さ、午前と午後の小休憩、休む場所と許可、ゴミと空き容器の扱い、飲み物と塩分の備えの有無

入る前に確かめておく5つ

  1. 昼休みは何時から何分か。45分か60分かで、残業した日の扱いが変わる
  2. 午前と午後に小休憩があるか。10時と15時に手を止める現場は多いが、これは法律上の義務ではない
  3. 休む場所はどこで、誰の許可がいるか。元請けの詰所か、自分の車か、施工中の部屋か
  4. ゴミと空き容器をどうするか。持ち帰りの現場と、元請けがまとめて受ける現場がある
  5. 飲み物と塩分が現場に置かれているか。置かれていない前提で自分で用意しておくほうが安全

この5つは、面接でも初日の朝でも聞いて失礼になりません。聞かないまま初日を迎えると、昼に居場所が見つからず、車の中で弁当を食べることになります。
